APVA pažyma: kas tai per dokumentas ir kodėl be jo parama lieka nepasiekiama

Kai kalbama apie valstybės paramą individualaus gyvenamojo namo atnaujinimui, dažniausiai pirmiausia aptariami pinigai: kiek kompensuojama, kada skelbiamas kvietimas, kaip greitai išsemiamos lėšos. Tačiau praktikoje paraiškos dažniau strigdavo ne dėl pinigų, o dėl dokumentų. Ir vienas iš tų dokumentų daugeliui savininkų iki galo lieka neaiškus – tai eksperto pažyma.

Kas yra eksperto pažyma paramai gauti

Eksperto pažyma – tai dokumentas, kuriame kvalifikuotas specialistas įvertina esamą pastato būklę ir aprašo, kokius darbus reikia atlikti, kad namas pasiektų nustatytą energinio naudingumo lygį ir sutaupytų numatytą energijos kiekį.

Skirtumas nuo sertifikato esminis:

  • Energinio naudingumo sertifikatas parodo, kokia yra pastato klasė dabar.
  • Eksperto pažyma parodo, kas turi būti padaryta, kad klasė būtų tokia, kokios reikalauja paramos sąlygos.

Vienas dokumentas fiksuoja praeitį ir dabartį, kitas – planuojamą ateitį. Būtent todėl vienas kito jie nepakeičia. Savininkas, turintis tik galiojantį sertifikatą, dar neturi pagrindo paraiškai. Ir atvirkščiai – pažyma be esamos būklės įvertinimo neturi atskaitos taško.

Kodėl pažyma tokia svarbi

Paramos logika paprasta: valstybė kompensuoja ne remontą, o rezultatą. Rezultatas matuojamas dviem kartu galiojančiais rodikliais – pasiekta energinio naudingumo klase ir sumažintu energijos suvartojimu.

Eksperto pažyma yra tas dokumentas, kuris paverčia savininko planus konkrečiais skaičiais. Joje nurodoma, kokios priemonės reikalingos: kiek šiltinti sienas, ar keisti langus, ką daryti su stogu, pamatais, šildymo sistema ir vėdinimu. Be tokio įvertinimo paraiška lieka pageidavimų sąrašu, o ne projektu.

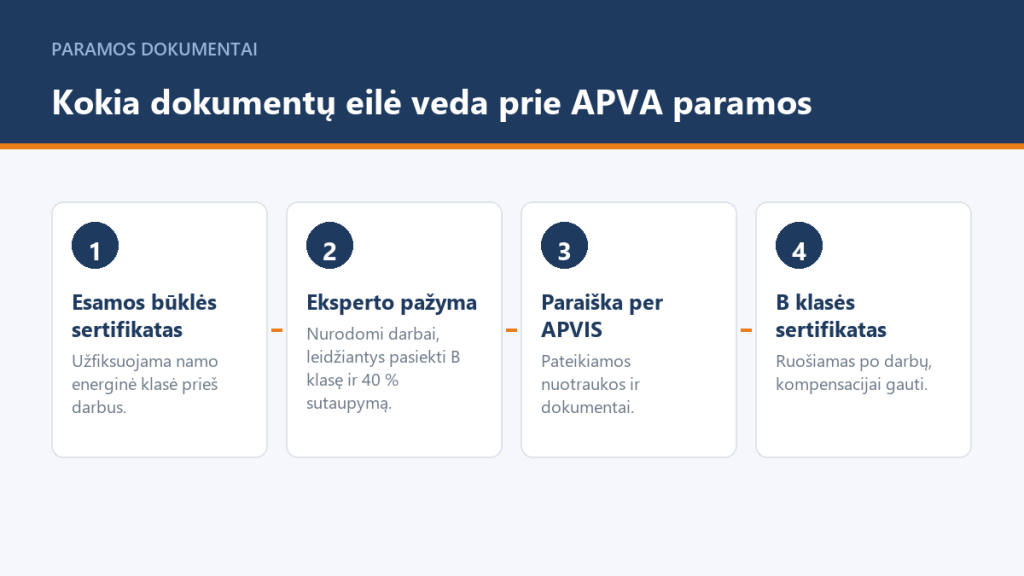

Dokumentų seka, kuria juda beveik kiekvienas namo modernizavimo projektas su valstybės parama.

Dvi sąlygos, kurios galioja kartu

Viena dažniausių klaidų – manyti, kad pakanka pasiekti reikalaujamą klasę arba sutaupyti nustatytą energijos kiekį. Iš tikrųjų abi sąlygos taikomos kartu: reikia ir pasiekti bent B energinio naudingumo klasę, ir sumažinti energijos suvartojimą ne mažiau kaip 40 procentų.

Ši detalė paaiškina, kodėl pavieniai darbai netinka. Pakeisti vien langus arba įsirengti vien šilumos siurblį – naudinga savininkui, bet paramos sąlygų neišpildo. Reikalinga kompleksinė priemonių visuma, o eksperto pažyma kaip tik ir parodo, kokios priemonės sudėtos kartu duoda reikiamą rezultatą.

Praktikoje pasitaiko ir priešinga situacija: namas jau yra pasiekęs B ar aukštesnę klasę. Tokiu atveju parama modernizavimui nebetaikoma, nes ji skirta žemesnės klasės pastatams pakelti.

Kada pažymą reikia turėti

Trumpas atsakymas – dar prieš pradedant darbus.

Ilgesnis atsakymas susijęs su tuo, kaip vertinamas projektas. Paraiškos teikimo metu turi būti aišku, kokia buvo pradinė pastato būklė ir kokie darbai planuojami. Jeigu darbai jau atlikti, o dokumentų nėra, įrodyti pradinę situaciją tampa sunku arba neįmanoma – niekas nebematys, kokios storio šiltinimo medžiaga buvo sumontuota po fasado apdaila.

Būtent todėl patyrę savininkai dokumentus ruošia iš anksto, dar nepaskelbus kvietimo. Kvietimo laikotarpiu lėšos išsemiamos greitai, o pradėti nuo nulio tuo metu paprastai per vėlu.

Detaliau apie tai, kas įtraukiama į dokumentą ir kokių duomenų reikia jo parengimui, aprašyta puslapyje APVA pažyma.

Ko reikia pažymai parengti

Kiekvienas objektas skiriasi, tačiau įprastai reikia:

  • Registrų centro išrašo;
  • kadastro bylos arba pastato plano;
  • statybos metų, ploto ir aukštų skaičiaus;
  • informacijos apie esamą šildymo sistemą ir karšto vandens ruošimą;
  • duomenų apie jau atliktus atnaujinimo darbus;
  • pastato nuotraukų iš visų keturių pusių;
  • savininko planų – kokius darbus jis realiai ketina atlikti ir kokiu biudžetu.

Paskutinis punktas dažnai neįvertinamas. Pažyma nėra abstraktus dokumentas – ji turi atspindėti realų planą. Jeigu savininkas neketina liesti stogo, o pažymoje numatytas stogo šiltinimas, projektas neveiks taip, kaip suplanuota.

Nuotraukos – dokumentas, kurio niekas nepakeis

Nors nuotraukos neatrodo kaip oficialus dokumentas, praktikoje jos yra vienas svarbiausių įrodymų. Fotografuoti verta nuosekliai:

  • namą iš visų keturių pusių prieš pradedant darbus;
  • pamatus ir cokolį šiltinimo metu;
  • sienų šiltinimo sluoksnį prieš uždengiant apdaila;
  • stogo ir perdangos šiltinimą;
  • sumontuotus langus, duris, šildymo įrangą;
  • bendrą vaizdą pabaigus darbus.

Šalia nuotraukų verta kaupti medžiagų sąskaitas ir gaminių dokumentus. Kai ateina metas pagrįsti pasiektą rezultatą, tokia archyvo dalis sutaupo daug laiko.

Kas gali sugriauti gerai pradėtą projektą

  • Pavieniai darbai. Pakeisti langai be kitų priemonių reikiamo sutaupymo neduoda.
  • Netinkama pastato paskirtis. Sodo namas arba nebaigtas statyti pastatas paramos sąlygų neatitinka.
  • Nebaigtumas. Reikalaujama, kad pastato baigtumas būtų šimtaprocentinis.
  • Komercinė veikla name. Tai keičia pastato statusą ir dažniausiai užkerta kelią paramai.
  • Dokumentų trūkumas pabaigoje. Darbai atlikti, bet nėra nei nuotraukų, nei deklaracijų.
  • Praleistas terminas. Darbams atlikti skiriamas ribotas laikotarpis, ir jis skaičiuojamas nuo paraiškos patvirtinimo.

Kaip atrodo tipinis namo atnaujinimo scenarijus

Kad būtų aiškiau, verta pažvelgti į įprastą eigą.

Tarkime, kalbama apie 1980 metų mūrinį namą, kurio energinė klasė žema, sienos nešiltintos, langai keisti prieš dešimt metų, o šildoma kietuoju kuru.

  1. Įvertinama esama būklė. Parengiamas esamos būklės energinio naudingumo sertifikatas – jis parodo atskaitos tašką.
  2. Suplanuojami darbai. Eksperto pažymoje surašomos priemonės: sienų šiltinimas, stogo arba perdangos šiltinimas, cokolio ir pamatų sprendimai, šildymo sistemos keitimas, vėdinimo klausimas.
  3. Teikiama paraiška. Kartu pateikiamos neatnaujinto namo nuotraukos ir parengti dokumentai.
  4. Atliekami darbai. Svarbu laikytis pažymoje numatytų priemonių – jeigu dalis darbų neatliekama, rezultatas gali nepasiekti reikiamo lygio.
  5. Patvirtinamas rezultatas. Parengiamas naujas sertifikatas, kuris parodo pasiektą klasę, ir pateikiami dokumentai kompensacijai gauti.

Kiekviename etape pagrindinis klausimas tas pats: ar surinkti įrodymai, kad darbai atlikti taip, kaip suplanuota.

Sandarumas ir langų bei durų deklaracijos

Viena techniškesnių temų, kuri savininkams dažnai lieka neaiški – sandarumas.

Nuo 2026 m. sausio 1 d. vienbučiams ir dvibučiams gyvenamiesiems namams sandarumo testas nebėra privalomas, jeigu pateikiamos langų ir durų atitikties deklaracijos. Tai reiškia, kad dokumentai, kuriuos gamintojas ar pardavėjas pateikia kartu su gaminiais, tampa svarbia projekto dalimi.

Praktinė išvada paprasta: langų ir durų deklaracijas reikia išsaugoti iš karto, o ne ieškoti po metų. Jeigu deklaracijų nėra, gali prireikti atlikti sandarumo testą, kad būtų galima pagrįsti pasiektą klasę. Testo metu pastate sukuriamas maždaug 60 Pa slėgio skirtumas ir išmatuojamas oro nuotėkis – procedūra įprastai trunka apie dvi valandas.

Kai kuriais atvejais sandarumo testo ataskaita gali pakeisti deklaracijas. Todėl savininkui naudinga iš anksto pasitikrinti, kuriuos dokumentus jis turi ir kurių trūksta.

Terminai, kurių nevalia praleisti

Nuo paraiškos patvirtinimo darbams atlikti skiriamas ribotas laikotarpis – 15 mėnesių. Iš pirmo žvilgsnio tai atrodo daug, tačiau praktikoje laikas bėga greitai: derinamos rangovų eilės, laukiama medžiagų, įsiterpia žiema.

Jeigu terminas artėja, o darbai dar nebaigti, egzistuoja praktiškas sprendimas – nelaukti pabaigos, o atšaukti paraišką dar nepasibaigus terminui ir pateikti ją iš naujo per kitą kvietimą. Tokiu atveju terminas pradedamas skaičiuoti iš naujo, o likusius darbus galima ramiai užbaigti.

Būtent dėl to visus dokumentus ir darbų eigos nuotraukas verta saugoti net ir tada, kai projektas atrodo baigtas – teikiant paraišką iš naujo prireikia tų pačių dokumentų.

Dažniausiai užduodami klausimai

Ar pažyma reikalinga, jeigu jau turiu galiojantį sertifikatą?

Taip. Sertifikatas fiksuoja esamą klasę, o pažymoje aprašomi planuojami darbai ir siekiamas rezultatas. Tai skirtingi dokumentai.

Ar galima darbus atlikti savo jėgomis, be rangovų?

Darbus atlikti ūkio būdu galima. Svarbiausia – tinkamai fiksuoti eigą, kaupti nuotraukas, medžiagų dokumentus ir sąskaitas.

Ar pažyma garantuoja, kad parama bus skirta?

Ne. Ji yra būtina paraiškos dalis, tačiau sprendimas priklauso nuo bendros paraiškos, lėšų limito ir atitikties visoms sąlygoms.

Ar reikės naujo sertifikato po darbų?

Taip. Pasiektą klasę patvirtina naujas energinio naudingumo sertifikatas, parengtas užbaigus darbus.

Kiek laiko galioja pažyma?

Ji parengiama konkrečiam projektui ir konkrečiam kvietimui. Jeigu planai keičiasi iš esmės, dokumentą tenka tikslinti.

Ar galima pradėti darbus dar neturint patvirtintos paraiškos?

Iš esmės galima, tačiau prieš pradedant darbus jau turi būti parengtas esamos būklės sertifikatas ir eksperto pažyma su numatytomis priemonėmis. Kitaip vėliau nebus kuo įrodyti pradinės pastato būklės.

Ar tinka sodo namas?

Ne. Reikalinga gyvenamoji pastato paskirtis ir šimtaprocentinis baigtumas.

Kas atsitinka, jeigu dalis suplanuotų darbų neatliekama?

Rezultatas gali nepasiekti reikiamos klasės arba sutaupymo, o tuomet kompensacija negaunama. Todėl darbų apimtį verta suderinti dar rengiant pažymą, o ne darbų viduryje.

Ar reikia samdyti atskirą specialistą kiekvienam dokumentui?

Nebūtinai. Praktikoje patogiau, kai esamos būklės sertifikatas, eksperto pažyma ir baigiamasis sertifikatas rengiami vienoje vietoje – tada duomenys nesikartoja ir nesikerta tarpusavyje.

Kodėl dokumentus verta ruošti ne kvietimo metu

Paramos kvietimai turi vieną bendrą bruožą – lėšos išsemiamos greitai. Didžiausias paraiškų srautas susidaro pirmosiomis dienomis, todėl tie, kurie tuo metu tik pradeda ieškoti specialisto, dažnai nespėja.

Prie to prisideda ir paprasta aritmetika. Dokumentų parengimas užtrunka, o prieš tai dar reikia surinkti pastato duomenis, nufotografuoti objektą ir apsispręsti dėl darbų apimties. Kai visa tai daroma per kelias dienas, klaidų tikimybė išauga.

Iš anksto paruošti dokumentai duoda ir kitą naudą: savininkas gauna aiškų priemonių sąrašą ir gali ramiai planuoti biudžetą bei rangovus. Net jeigu kvietimas nukeliamas, atliktas darbas nepradingsta – pastato būklė per kelis mėnesius nepasikeičia.

Ką verta pasitikslinti prieš pradedant

  • Ar pastatas registruotas kaip gyvenamasis, o ne sodo ar kitos paskirties?
  • Ar pastato baigtumas pasiekęs 100 procentų?
  • Ar name nevykdoma komercinė veikla?
  • Ar name jau nėra pasiekta B ar aukštesnė klasė?
  • Ar yra išsaugotos langų ir durų atitikties deklaracijos?
  • Ar savininkas pasiruošęs fotografuoti visą darbų eigą?

Jeigu bent vienas atsakymas kelia abejonių, geriau tai išsiaiškinti prieš pradedant, o ne projekto viduryje.

Kodėl savininkai dažniausiai suklysta pačioje pradžioje

Iš šalies atrodo, kad sunkiausia projekto dalis yra patys statybos darbai. Praktikoje dažniausiai lemtingi būna pirmieji sprendimai, priimti dar prieš paimant į rankas įrankius.

Pirmoji klaida – pradėti nuo rangovo, o ne nuo skaičiavimų. Savininkas pasikviečia meistrą, tas apžiūri namą ir pasako, ką, jo nuomone, verta padaryti. Pasiūlymas gali būti visiškai protingas statybiniu požiūriu, tačiau jis parengtas neatsižvelgiant į tai, kokio rezultato reikia pasiekti dokumentuose. Vėliau paaiškėja, kad numatytų priemonių neužtenka arba kad kai kurie darbai atlikti ne ta apimtimi, kuri buvo reikalinga.

Antroji klaida – pradėti darbus anksčiau, nei užfiksuota pradinė būklė. Kai fasadas jau uždengtas apdaila, o senieji langai išvežti, įrodyti, kokia buvo pastato būklė prieš darbus, praktiškai nebeįmanoma. Tokiais atvejais projektas dažnai baigiasi tuo, kad savininkas atlieka visus darbus savo lėšomis, nors būtų turėjęs teisę į kompensaciją.

Trečioji klaida – nevienodas darbų tempas. Pradžioje viskas juda greitai: sutvarkomos sienos, pakeičiami langai. Paskui ateina žiema, rangovas išvyksta į kitą objektą, o stogas lieka nepaliestas. Kai artėja termino pabaiga, paaiškėja, kad reikiamas rezultatas nepasiektas, nes viena iš svarbiausių priemonių taip ir liko neįgyvendinta.

Visų trijų klaidų šaknis ta pati – projektas pradedamas be aiškaus plano su skaičiais. Būtent tam ir reikalingas dokumentas, kuriame surašyta, ką konkrečiai reikia padaryti ir kokį rezultatą tai duos.

Apibendrinimas

Eksperto pažyma dažnai atrodo kaip dar vienas popierius sąraše, tačiau iš tikrųjų ji yra viso projekto stuburas. Būtent joje surašoma, kokie darbai leis pasiekti reikiamą klasę ir sutaupymą – t. y. tai, už ką ir kompensuojami pinigai.

Savininkui iš to seka labai praktiška išvada: dokumentus verta ruošti ne kvietimo metu, o iš anksto. Tada lieka laiko apgalvoti darbų apimtį, suderinti biudžetą ir pradėti projektą be skubos, kuri paprastai ir tampa klaidų priežastimi.
